1、項目名稱:岳陽市趕山西路社會停車場、商業配套及地下人行通道項目
2、建設單位:岳陽市交通建設投資集團有限公司
3、建設性質:新建
4、項目地理位置及實施進展情況:本項目位于岳陽市趕山路湘北女子職業學校區段。項目實施進展情況:本項目目前尚未動工,處于可研階段。項目地理位置圖見圖1-1,項目區航拍圖1-2。

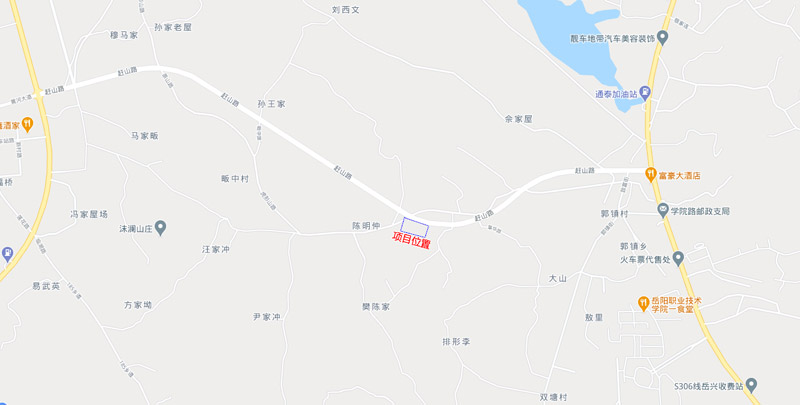

圖1-1 項目地理位置圖

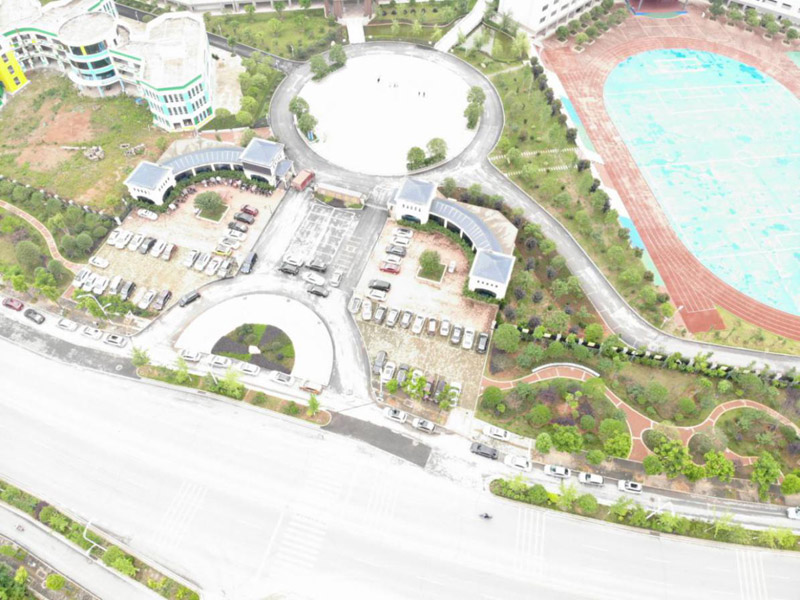

圖1-2 項目區航拍圖
5、建設規模及等級:本項目總用地面積15537m2。項目規劃新建湘北女子職業學校門口人行地下通道,主通道長42m,凈高為3.5m,凈寬7.5m,其中一側3m范圍為商鋪門面,另外一側4.5m為人行通道,建筑面積為1149.00m2;另結合趕山片區整體控規,為滿足將來該片區居購物、停車需求,擬在湘北女子學校對面、矮子坡安置房前新建一棟五層酒店、一棟四層商業建筑及二層的地下停車場,總建筑面積45884.00㎡,其中商業建筑面積14826.00㎡,酒店建筑面積7100.00㎡,不計容建筑面積(地下停車場)23958.00㎡,停車位650個;并配套給排水、供電等基礎設施。
項目占地:主體估算工程總占地面積為15537m2,全部為永久占地。占地類型主要為交通運輸用地、水域和荒草地。
土石方平衡:根據建設單位提供的總平面圖并結合現場勘測,本項目尚未動工,目前尚處于可研階段,項目原始地貌主要為水塘,其次為較為低洼的荒草地及交通運輸用地。
根據建設單位總設計圖紙并結合現場實際情況使用“方格網法”計算土石方可得,本項目土方開挖主要為兩層地下室開挖以及人行地下通道的開挖,經計算開挖土方共計3.31萬m3(包括表土剝離0.15萬m3,地下室開挖3.05萬m3,挖人行地下室通道0.11萬m3),填方1.27萬m3(場平填土0.44萬m3,地下室頂板覆土厚度按照1 m計算,需覆土0.67萬m3,表土回填0.15萬m3),無借方,棄土全部堆放至項目東側待建設路段東坡路作為回填土使用,該路段建設時間計劃為2021年10月至2022年10月。本方案在東坡路鄰近本項目路段設置臨時堆土場,用于堆放本項目后期所需回填用土。本項目利用自身開挖土方回填,利用周邊項目低洼地勢需要填土的自然地形,合理調運棄土,符合水土保持技術標準的要求。
拆遷安置問題:本階段工可報告中未涉及拆遷安置及其它專項設施新建內容。
6、建設工期:建設工期,工程建設總工期為 16 個月,主體工程計劃于2020 年10月開始動工,計劃 2022 年1 月底建成。
7、工程總投資:工程總投資:按 2020年2季度價格水平計算,工程總投資21000萬元,其中土建投資13837萬元,資金來源為自籌。

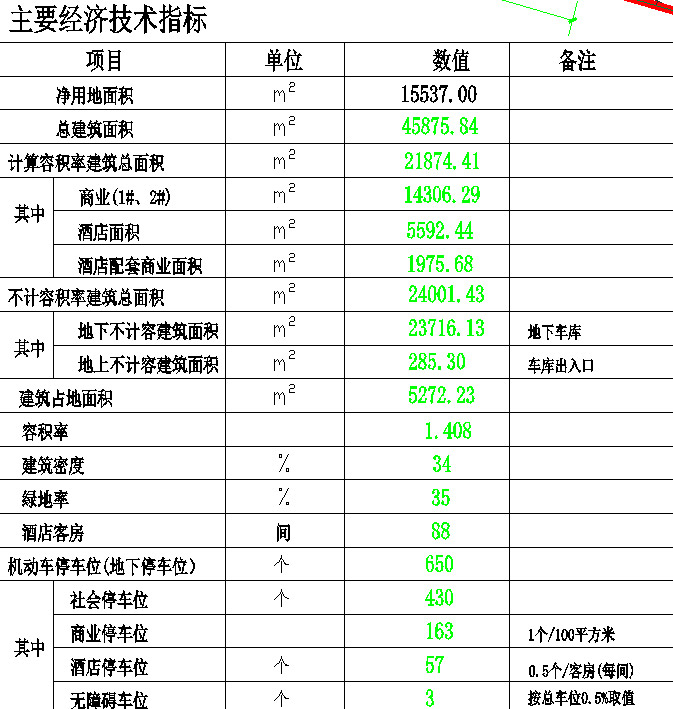

本項目的主要技術經濟指標表 1-1。
表 1-1 主要技術經濟指標表
8、本項目由人行地下通道、一棟五層酒店、一棟四層商業建筑及二層的地下停車場、綠化及相關配套設施組成,項目各組成部分詳細情況如下:本項目包括建筑物區用地面積 0.53hm2,道路廣場區面積 0.48hm2,綠化區用地面積0.53hm2。
